天衢新区实现热力管网南北串联!21个末端小区供热质量得到提升

原创 徐鑫2023/02/08 21:18:23 发布 IP属地:未知 来源:德州晚报 编辑: 486 阅读 0 评论 0 点赞

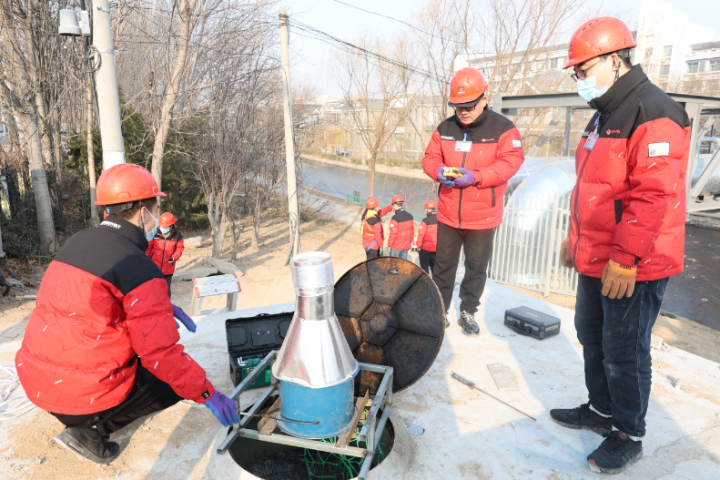

“三、二、一,开启!”随着德州恒益热力公司一网晶华大道陈段沟桥管段投运指挥长杨会堂的一声令下,由德州恒益热力公司承建的一网晶华大道陈段沟桥管段历经两个多月施工建设,于2月8日上午9时正式开阀运行。随着南线管网热流的涌入,意味着“低改高”供热替代项目的全面完成,天衢新区供热事业也将开启崭新的篇章。

该管段建成通水后,实现了天衢新区热力管网南北串联,缩短一级管网供热半径约5公里,节约预热时间近1个小时,大大减小了热网循环阻力,实现管网热损失最小,最大化降低能耗,有效提高了三八路以北兆光商贸城、中建华府、李相庄等21个末端小区及17个公建单位的供热质量,涉及供热面积160余万平方米,惠及13000余居民用户。

民生就是民心,民心就是最大的政治任务。2021年9月,因凯元热电公司机组关停,为有效承接凯元热电供热区域供热需求,恒益热力公司应运而生。德州市委、市政府高度重视,成立“供热替代”专班,安排部署2-3年内完成“供热替代”改造任务。2021-2022年采暖季结束后,恒益热力勇担国企责任,本着“解民忧,暖民心,惠民生”的初衷使命,迅速组织力量,全力以赴投入到“供热替代”工程建设中,一年时间圆满完成市委、市政府交待的“供热替代”任务,有效提高了居民用热质量,大大改善了天衢新区供热保障能力。晶华大道陈段沟桥管段一网建设是“供热替代”改造任务的一部分。

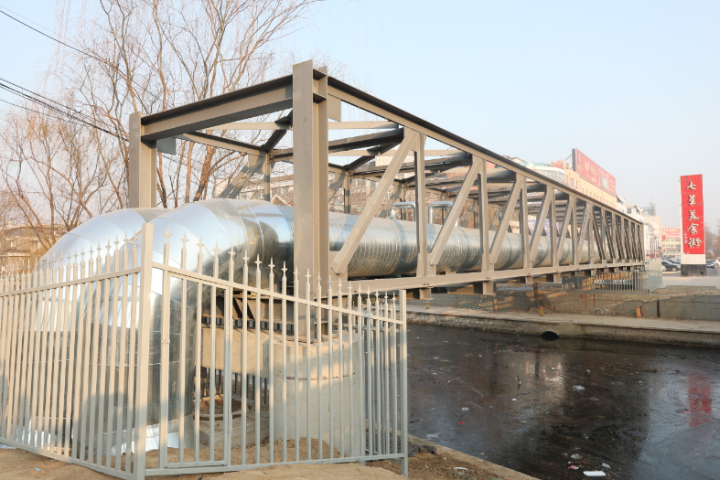

该工程原定为直埋管道于水下穿越河流的技术方案,因7-9月份正值汛期,河流水量加大,该方案难以实施,经过与设计院反复沟通,多次实地勘察,最后决定采用架空敷设,该方案管网建成后维护、检修方便,有利于管网平稳运行。
